期刊信息
Navigation

刊名:电力需求侧管理
主办:英大传媒投资集团南京有限公司;国网(江苏)电力需求侧管理指导中心有限公司
ISSN:1009-1831
CN:32-1592/TK
语言:中文
周期:双月
期刊分类:电力工业
期刊热词:
研究与探讨

现在的位置:主页 > 综合新闻 >

四川自贡舒坪变电站30余年首次大升级 改造完成

来源:电力需求侧管理 【在线投稿】 栏目:综合新闻 时间:2022-06-30

【作者】网站采编

【关键词】

【摘要】:6月28日,在自贡市自流井区舒坪镇上阳塆220千伏舒平变电站,国网自贡供电公司的工作人员正在紧张地进行变电站改造升级后的最后测试工作。6月底,这座30余年来首次进行大型升级改

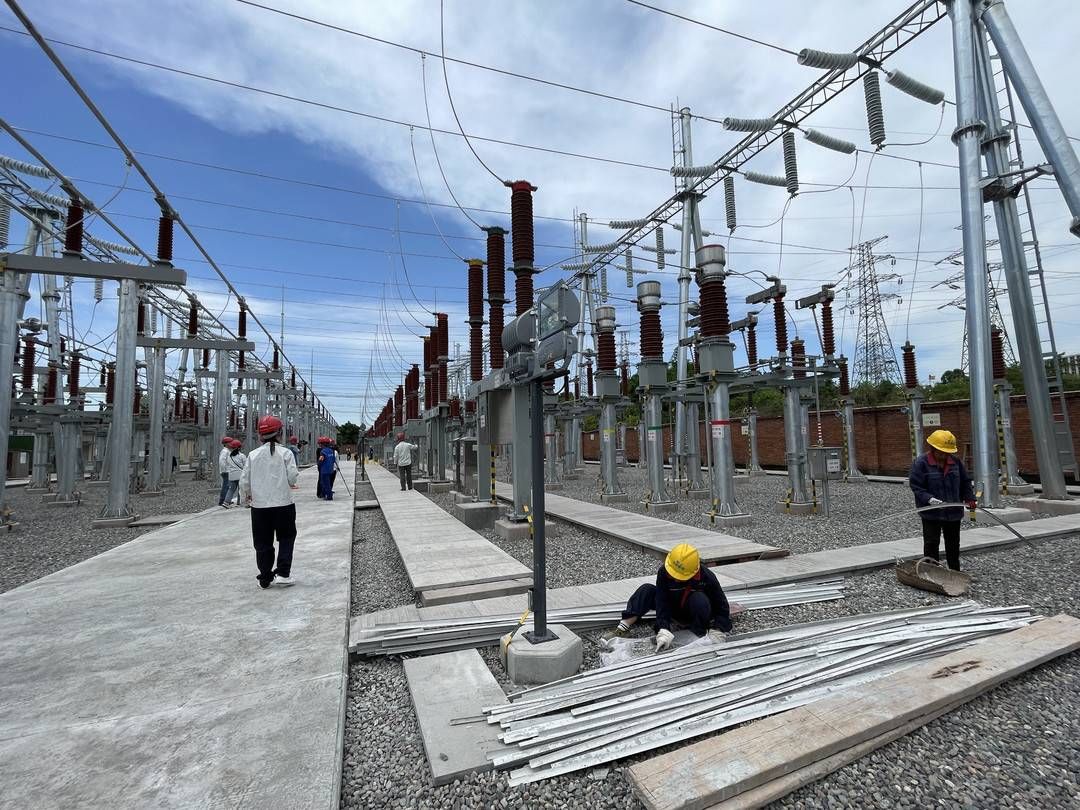

6月28日,在自贡市自流井区舒坪镇上阳塆220千伏舒平变电站,国网自贡供电公司的工作人员正在紧张地进行变电站改造升级后的最后测试工作。6月底,这座30余年来首次进行大型升级改造的变电站,将在迎峰度夏的关键时期投入运行,满足自流井区及周边区域数十万居民日益增长的电力新增负荷旺盛需求。

为保证工程顺利完工,相关部门和单位协同发力、紧密配合。在开工前,反复进行实地勘查、风险评估,对危险点、薄弱环节仔细分析,对吊装设备、起重机最大负荷严格执行“三算、四验、五禁止”,制定完善的预防措施、施工方案、应急处置方案,紧盯物资到货,完善人员安全准入考试、培训以及安全技术交底。尤其在停电计划方面,因为本次停电涉及工程项目多、参建专业多,为深入贯彻“一停多用”要求,相关专业部门、车间和施工单位前期多次探讨、充分考量、反复论证,科学安排停电方式,协调进场施工时间,最大限度避免重复停电,减少停电时间。

自1990年6月投运至今,220千伏舒平变电站存在一、二次设备老旧、设备种类繁多运行管理不便、部分输电线路输送容量严重不足等问题,已影响到供电可靠性及安全性,安全生产压力较大,升级改造迫在眉睫。

220千伏舒平变电站位于自流井区舒坪镇上阳塆,同地区主网联系紧密,是自贡市最早建立的220千伏骨干网架的重要组成部分,也是自流井区唯一的220千伏变电站。同时,该站已投运220千伏出线7回,110千伏出线9回,是自贡电网的主要电源点之一,肩负着自贡电网保障民生的重要职责。

封面新闻记者 刘恪生

【如果您有新闻线索,欢迎向我们报料,一经采纳有费用酬谢。报料微信关注:ihxdsb,报料QQ:3386405712】

在近10个月的施工中,各参与单位扎实开展现场施工和安全管理工作,做好“党建+安全生产”氛围营造,针对施工与带电区域交叉作业、多专业交叉作业、设备拆除高坠等风险点提前制定相应预控措施,对每一处危险点做好记录,认真分析应对,做到闭环管理。同时,召开专题研讨会对各个安装方案的可能性和可靠性进行讨论,确定了最优施工方案,制定多项安全措施,保证现场工作有条不紊展开。

改造后,220千伏舒平变电站将极大提高设备技术水平和精益化管理水平,大力提升变电站供电可靠性及安全性,减少变电站年运行维护成本,实现变电站全过程、全寿命周期内“资源节约、环境友好”。

通过本次升级改造,将极大满足自流井区日益增长的电力新增负荷旺盛需求,提高自流井区220千伏容载比,满足“N-1”电网运行要求,大幅改善周边地区10千伏供电半径偏长造成低电压等问题,彻底解决供需矛盾,确保电网安全顺利度夏,为自贡市城市建设的跨越式高质量发展提供坚实的电力能源重要支撑保障。

据了解,本次变电站改造工作由扩建工程和综合改造工程两部分构成,其中,扩建工程计划工期为2021年9月至2022年6月,综合改造工程计划工期为2022年4月2日至4月23日。主要工作内容包括主变就地增容,整体改造110千伏出线间隔,并更换全站监控及五防系统,完善调度数据网设备、电能量采集系统等工作内容。该项工程是自贡电网近年来规模最大、持续时间最长的扩建和综合改造工程,面临施工周期长、停电范围广、改造设备多、电网风险高等制约因素,给自贡电网安全运行带来诸多挑战。



文章来源:《电力需求侧管理》 网址: http://www.dlxqcgl.cn/zonghexinwen/2022/0630/976.html


上一篇:电力企业客户关系管理现状及存在的问题
下一篇:(经济)助力减排增效,工信部推动加强工业领
